151151243313.砌筑時,應預先試排砌塊,并優先使用整體砌塊。不得已須斷開砌塊時,應使用手鋸、切割機等工具鋸裁整齊,并保護好砌塊的棱角,鋸裁砌塊的長度不應小于砌塊總長度的1/3,長度小于等于150mm的砌塊不得上墻。砌筑最底層砌塊時,當灰縫厚度大于20mm時,使用細石混凝土鋪密實,上下皮灰縫應錯開搭砌,搭砌長度不應小于砌塊總長的1/3,當搭砌長度<150mm時,即形成通縫,豎向通縫≯2皮砌塊,否則應配φ4鋼筋網片或2φ6鋼筋,長度為700mm,詳見砌筑搭砌長度小于150mm時處理方法圖示:
鋼筋網片

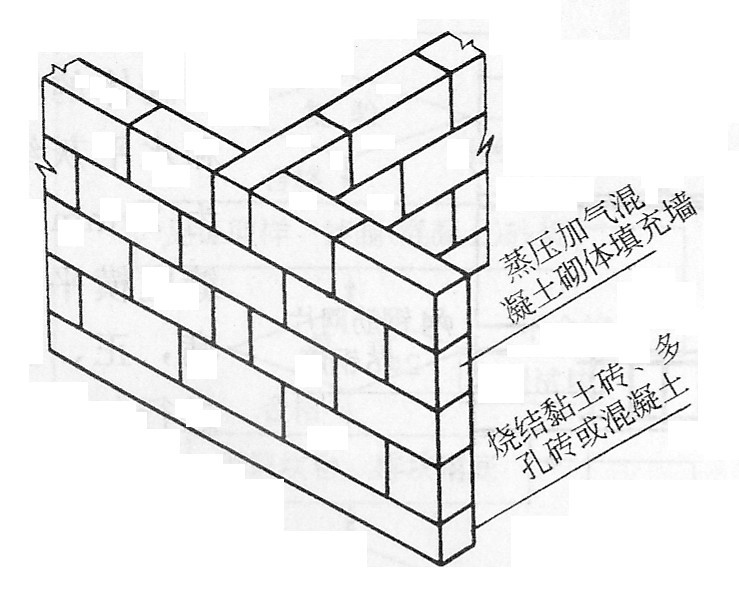

4.砌塊墻的轉角處,應隔皮縱、橫墻砌塊相互搭砌。砌塊墻的T字交接處,應使橫墻砌塊隔皮斷面露頭。詳見下圖。
搭砌
搭砌
5.砌筑砂漿應隨鋪隨砌,灰縫要做到橫平豎直,寬厚均勻一致、深淺均勻、上下層十字錯縫,轉角處應相互咬槎,砂漿要飽滿,搭接平順、光滑密實。水平灰縫厚度和豎向灰縫厚度為10mm,但不小于8mm,也不大于12mm。墻面灰縫用原漿勾縫。
水平灰縫采用坐漿法滿鋪,水平灰縫鋪砂漿的長度不得超過800mm;豎向灰縫應采取滿鋪端面法。水平灰縫的砂漿飽滿度,應按凈面積計算不得低于90%;豎向灰縫飽滿度不得小于80%,豎縫凹槽部位應用砌筑砂漿添實;不得出現瞎縫、假縫、透明縫。
6.已砌筑的砌塊不得碰撞或撬動,更不準采用敲擊法矯正已砌筑的砌塊位置。發生碰撞、橇動或敲擊時,應拆除并清掃凈原砂漿,重新砌筑。以免影響砌體質量。如果墻體垂直度超過允許偏差,則應拆除重砌。
7.蒸壓砂加氣混凝土砌體填充墻與結構或構造柱連接的部位,結構施工時,必須預埋2φ6,外露長度L=700mm的拉結筋,拉結筋的豎向間距為500mm(不合模數時分別按600mm/400mm設置),拉結鋼筋的末端應做40mm長180°彎鉤。

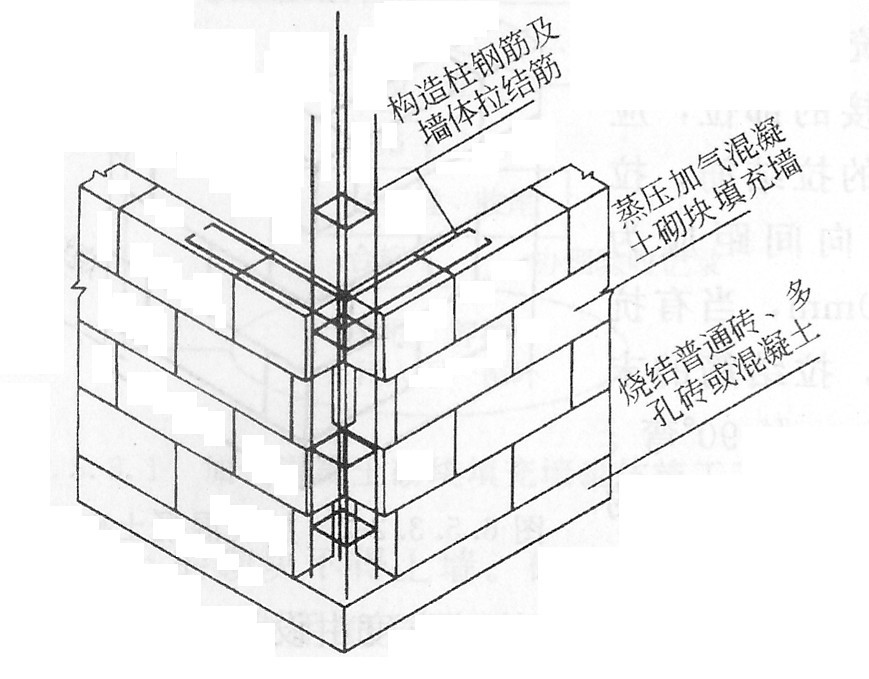

8.必須嚴格按設計要求及規范、規程與圖集要求,設置混凝土構造柱、抱框柱、圈梁,厚度與墻等厚,圈梁高度不應小于120mm;圈梁、構造柱插筋采取結構施工時預埋(遺漏時采用植筋的方法),預留長度必須符合設計規范要求。構造柱施工時,按要求應留設馬牙槎,馬牙槎宜先退后進,進退尺寸不小于60mm,高度為200mm左右。當設計無要求時,構造柱應設置在填充墻的轉角處、T形交接處或端部;當墻長大于5m時,應間隔設置。圈梁宜設在填充墻高度中部,詳見蒸壓砂加氣混凝土砌塊填充墻構造柱圖示:
構造柱
9.蒸壓砂加氣混凝土砌塊填充墻砌體與后塞口門窗的連接:后塞口門窗與砌體間通過木磚與門窗框連接,具體可用100mm長的鐵釘把門框與木磚釘牢。木磚可以預埋,也可以后打。預埋木磚時,木磚應經過炭化,埋到預制混凝土塊中,隨加氣混凝土塊一起砌筑,預制混凝土塊大小應符合砌體模數,木磚放置中間。
10.蒸壓砂加氣混凝土砌塊填充墻砌體在轉角處及縱橫墻交接處,應同時砌筑,當不能同時施工時,應留成斜槎。砌體每天的砌筑高度不應超過1.4m。
11.砌筑就位應先遠后近、先下后上、先外后內;每層開始時,應從轉角處或定位砌塊處開始;應砌一皮,校正一皮,皮皮拉線控制砌體標高和墻面平整度。
12.砌筑時應由下而上逐層砌筑,防止下層梁承受上層梁以上的荷載。
13.切鋸砌塊應使用專用工具,不允許用斧或瓦刀任意砍劈。
14.墻體機電安裝預留洞口上部,必須放置2φ6的拉結鋼筋,并要求伸過洞口兩邊長度每邊不少于500mm,≥600mm的洞口,必須按設計規范要求設置混凝土過梁。
15.不同干密度和強度等級的加氣混凝土砌塊不得混砌。加氣混凝土砌塊也不得與其它磚、砌塊混砌。
16.嚴格控制好蒸壓砂加氣混凝土砌塊上墻砌筑時的含水率,按有關規范規程規定,施工時加氣混凝土砌塊的含水率控制在10~15%比較適宜,砌塊含水深度以表層8~10mm為宜,表層含水深度可通過刀刮或敲上個小邊觀察規律,按經驗判定。通常情況下在砌筑前24h澆水,澆水量應根據施工當時的季節和干濕溫度情況決定,由表面濕潤度控制。禁止直接使用飽含雨水或澆水過量的砌塊。
17.每日砌筑高度控制在1.4m以內,春季施工每日砌筑高度控制在1.2m以內,下雨天停止砌筑。砌筑至梁底約200mm左右處應靜停7天后待砌體變形穩定后,再用同種材質的實心輔助小砌塊斜砌擠緊頂牢。
18.砌筑時,灰縫中擠出的砂漿與空腔內掉落的砂漿,應在砌筑后及時清理。
